Jak prawidłowo wykonać zbrojenie pod podnośnik dwukolumnowy?

Andrzej Chmielewski

Andrzej Chmielewski

|

27 września 2025

Zaktualizowano: 8 lipca 2026

Schemat zbrojenia pod podnośnik dwukolumnowy. Widoczne słupy, płyty i elementy konstrukcyjne.

Solidny fundament pod podnośnik dwukolumnowy decyduje nie tylko o stabilności samego urządzenia, ale też o tym, czy warsztat będzie bezpieczny po latach intensywnej pracy. Jeśli planujesz zbrojenie pod podnośnik dwukolumnowy, traktuj je jak małą konstrukcję nośną, a nie zwykłą wylewkę. W praktyce najwięcej problemów nie robi sam beton, lecz źle rozplanowane pręty, kolizje kotew i zbyt mała otulina. Poniżej pokazuję, jak podejść do tego rozsądnie: od układu zbrojenia, przez osadzenie szpilek, aż po błędy, które najczęściej wychodzą dopiero po montażu.

Najważniejsze decyzje przed betonowaniem płyty

  • Płyta musi pracować jak element konstrukcyjny, bo podnośnik przenosi obciążenia punktowo na dwie kolumny, a nie równomiernie na całą powierzchnię.
  • Najbezpieczniej stosować siatkę górną i dolną z prętów żebrowanych o średnicy 12 mm, z gęstością oczek 100x100 mm lub 150x150 mm.
  • Otulina betonu nie powinna być mniejsza niż 5 cm od spodu, a zbrojenie musi być podparte dystansami, nie leżeć na gruncie.
  • Szpilki i kotwy trzeba rozplanować wcześniej, bo pręt trafiony wiertłem potrafi zatrzymać montaż albo osłabić zakotwienie.
  • Nie przyspieszaj montażu; beton powinien dojrzeć zgodnie z projektem i instrukcją konkretnego modelu, a bezpieczny zapas to zwykle pełne 28 dni.

Dlaczego ten fundament pracuje inaczej niż zwykła posadzka

W przypadku podnośnika dwukolumnowego nie chodzi o to, żeby mieć po prostu „grubą płytę”. Chodzi o to, żeby fundament dobrze znosił zginanie, ścinanie i lokalne skupienie sił w miejscach kotwienia kolumn. To właśnie tam pojawiają się największe naprężenia, szczególnie gdy auto jest niesymetrycznie ustawione albo jedna strona podnosi się minimalnie szybciej.

Ja patrzę na taką płytę jak na miniaturową płytę przemysłową. Musi być monolityczna, równa, bez przypadkowych przerw i bez słabych stref przy krawędziach. Jeżeli pod spodem jest słabo zagęszczona podsypka albo w samym betonie są dylatacje przechodzące przez miejsce montażu, z czasem pojawiają się rysy, a kotwy zaczynają tracić pewność osadzenia.

W instrukcjach montażowych różnych producentów pojawiają się też wymagania dotyczące suchego, osłoniętego pomieszczenia oraz pełnego związania betonu przed uruchomieniem urządzenia. To nie jest formalność. Podnośnik pracuje dynamicznie, więc fundament musi mieć zapas sztywności, a nie tylko spełniać minimalny wymiar na papierze. Skoro wiadomo już, z czym ta płyta ma się mierzyć, czas przejść do zbrojenia, bo właśnie tam najłatwiej popełnić kosztowny błąd.

Jak ułożyć zbrojenie, żeby płyta nie pękała

W dobrze zaprojektowanym fundamencie nie oszczędzam na układzie stalowym. Dla takiego stanowiska sprawdza się podwójne zazbrojenie, czyli siatka dolna i górna połączona strzemionami, dzięki czemu płyta nie pracuje jak cienka posadzka, tylko jak sztywny element nośny. W praktyce najczęściej stosuje się pręty żebrowane o średnicy 12 mm, a rozstaw dobiera się do projektu technicznego i masy urządzenia.

Element Praktyczne założenie Po co to robię
Pręty główne Żebrowane 12 mm Żeby fundament lepiej przenosił rozciąganie i zginanie
Układ warstw Siatka górna i dolna Bo płyta pracuje w obu strefach, nie tylko przy spodzie
Oczka siatki 100x100 mm lub 150x150 mm Gęstsza siatka zwykle lepiej znosi punktowe obciążenia kolumn
Otulina Minimum 5 cm od dolnej krawędzi Chroni stal przed korozją i pomaga utrzymać trwałość płyty
Stal Klasa nie niższa niż AIIIN Żeby zbrojenie miało odpowiednią nośność i pracowało przewidywalnie
Połączenie warstw Strzemiona i wiązanie kosza Usztywnia układ i ogranicza lokalne ugięcia

W środowisku warsztatowym nie traktuję zbrojenia „na styk”. Olej, wilgoć, sól z zimowych aut i częste drgania robią swoje, więc gęstszy układ zwykle ma większy sens niż minimalny. To nie oznacza dowolnego zagęszczania prętów bez planu. Zbrojenie musi być czytelne dla wykonawcy, a strefa pod kotwy powinna być rozrysowana wcześniej, żeby później nie okazało się, że pręt leży dokładnie tam, gdzie ma wejść wiertło.

Jeśli projekt przewiduje szpilki zatapiane, mocuję je do kosza zbrojeniowego zgodnie z dokumentacją, najczęściej przez solidne dowiązanie lub punktowe połączenie. Ważne jest jedno: kotwa nie może walczyć ze zbrojeniem. Albo przygotowuję dla niej czyste pole, albo od początku układam kosz tak, by nic się nie zderzyło w momencie montażu. To prowadzi do najwrażliwszej części całego procesu, czyli zaplanowania kotew i rozstawu kolumn.

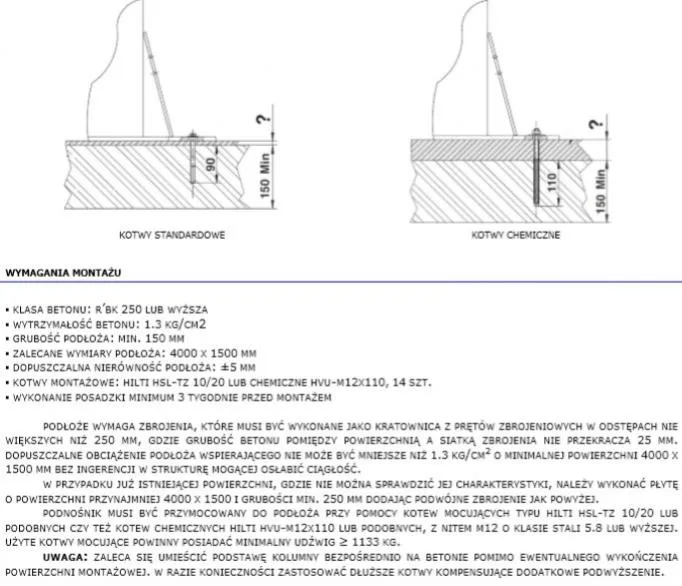

Kotwy i szpilki trzeba zaplanować zanim wjedzie beton

W praktyce montażowej najwięcej nerwów wywołuje nie samo zalanie płyty, tylko późniejsze wiercenie pod kotwy. Dlatego rozstaw kolumn i pozycję mocowań wyznaczam jeszcze przed betonowaniem, najlepiej z użyciem szablonu od producenta albo z dokładnym przeniesieniem osi na deskowanie. Sama miarka i „oko” to za mało, bo nawet niewielkie przesunięcie potrafi później skomplikować montaż ramion, blokad i osłon.

Jeżeli stosujesz szpilki osadzane w betonie, przypnij je do kosza zbrojeniowego tak, aby nie przemieszczały się podczas wylewania. Jeżeli podnośnik ma być kotwiony po związaniu betonu, zostaw w strefie wiercenia czytelny i wolny układ stalowy. Najgorszy scenariusz to taki, w którym pręt wypada dokładnie pod kotwą, bo wtedy wiercenie staje się loterią, a osadzenie może być gorsze niż w zwykłej, nieprzygotowanej płycie.

Patrzę też na odległość od krawędzi i ewentualnych rys. Kotwy nie powinny pracować tuż przy brzegu fundamentu ani nad miejscem, gdzie płyta ma dylatację. W przypadku podnośnika liczy się nie tylko nośność betonu, ale też geometria całego stanowiska. Jeśli podstawa kolumny nie ma stabilnego „zaplecza” pod spodem, nawet dobry beton nie uratuje sytuacji. Kiedy układ jest rozrysowany, można przejść do samego wykonania, krok po kroku.

Jak wykonać fundament krok po kroku

  1. Wyznacz osie i wymiary stanowiska. Najpierw przenoszę na podłoże położenie kolumn, przejazdu i strefy kotew. To moment, w którym trzeba sprawdzić, czy podnośnik nie koliduje z bramą, ścianą albo instalacjami w posadzce.
  2. Przygotuj podbudowę. Grunt musi być dobrze zagęszczony, a warstwa podkładowa równa. W słabym podłożu żadna siatka nie zrobi cudów, bo osiadanie wyjdzie później w postaci rys.
  3. Ustaw szalunek i dystanse. Zbrojenie nie może leżeć na ziemi. Dystanse utrzymują otulinę, a przy takiej płycie to nie detal, tylko warunek trwałości.
  4. Ułóż dolną i górną siatkę. Warstwy łączę strzemionami, żeby kosz nie „pływał” podczas zalewania. W strefie mocowań zostawiam miejsce zgodne z projektem kotwienia.
  5. Zabetonuj całość jednorazowo. Beton powinien tworzyć jedną, spójną płytę bez przypadkowych przerw. W czasie wylewania warto go dobrze zawibrować, ale bez przesady, żeby nie rozsegregować kruszywa.
  6. Chroń beton w czasie wiązania. Zbyt szybkie obciążenie to prosty sposób na mikropęknięcia. Jeśli instrukcja konkretnego modelu podaje minimum 20 dni, traktuję to jako absolutne minimum, a gdy harmonogram pozwala, wolę pełne 28 dni dojrzewania.
  7. Dopiero potem wierć i kotw. Montaż podnośnika zaczynam dopiero wtedy, gdy płyta ma właściwą wytrzymałość, powierzchnia jest równa, a beton nie wykazuje świeżych pęknięć ani odspojeń.

Takie podejście może wydawać się ostrożne, ale właśnie ono najczęściej odróżnia fundament, który działa bez problemów, od płyty wymagającej poprawek po pierwszym sezonie. Kiedy konstrukcja jest już wykonana, zostaje jeszcze druga połowa sukcesu: wyłapanie błędów, zanim zrobią się kosztowne.

Najczęstsze błędy, które skracają życie instalacji

Błąd Co się dzieje Jak temu zapobiec
Zbyt mała otulina Stal szybciej koroduje, a beton zaczyna się łuszczyć Używać dystansów i sprawdzić wysokość zbrojenia przed zalaniem
Jedna cienka siatka zamiast dwóch warstw Płyta pracuje punktowo i szybciej pęka przy kotwach Zastosować górne i dolne zazbrojenie połączone strzemionami
Kotwa trafia w pręt Montaż staje się ryzykowny albo trzeba go przerabiać Rozrysować pozycję mocowań przed betonowaniem i trzymać szablon
Za wczesne obciążenie Powstają mikropęknięcia, a zakotwienie słabnie Czekać na pełne dojrzewanie betonu, a nie tylko na „suchą” powierzchnię
Fundament z dylatacją w strefie podnośnika Kolumny zaczynają pracować na różnych fragmentach płyty Przesunąć stanowisko albo zaprojektować jednolitą płytę bez cięcia w tym miejscu
Zbyt rzadka siatka w agresywnym środowisku Rysy pojawiają się szybciej, zwłaszcza przy wilgoci i soli Dobrać gęstszy układ oczek i nie oszczędzać na stali

W takich inwestycjach najbardziej kosztuje poprawka, nie sam materiał. Z mojej perspektywy lepiej poświęcić dodatkowy dzień na kontrolę rozstawu i otuliny niż później kuć płytę pod przesunięte kotwy albo walczyć z pękającym narożnikiem. Gdy ten etap jest dopięty, zostaje już tylko finalna kontrola przed pierwszym uruchomieniem.

Co sprawdzam przed wierceniem i pierwszym podniesieniem auta

Przed montażem patrzę nie tylko na sam beton, ale też na całość stanowiska. Sprawdzam, czy powierzchnia jest równa, czy nie ma świeżych rys, czy osie kolumn zgadzają się z projektem i czy w strefie kotew nie biegną niespodziewane pręty. To również moment na ocenę otoczenia: czy jest sucho, czy podnośnik ma odpowiednią przestrzeń roboczą i czy zasilanie zostało poprowadzone tak, żeby później nie przeszkadzało w pracy.

W instrukcjach montażowych wielu producentów wraca kilka powtarzalnych warunków: suchy, osłonięty obiekt, monolityczny beton, brak asfaltu lub miękkiej podłogi betonowej oraz cierpliwość przy dojrzewaniu płyty. To bardzo praktyczne wymagania, a nie biurokracja. Ja dorzucam do tego jeszcze jedną rzecz: zdjęcia zbrojenia przed zalaniem. Po czasie to najlepszy zapis, gdzie faktycznie biegną pręty i jak wyglądały strefy pod kotwy.

Dobrze zaprojektowane zbrojenie nie jest przesadą, tylko polisą na cały warsztat. Gdy fundament, kotwy i otulina są dopięte, podnośnik pracuje przewidywalnie, a nie na granicy swoich możliwości.

FAQ - Najczęstsze pytania

Zaleca się stosowanie prętów żebrowanych o średnicy 12 mm. Taka stal zapewnia odpowiednią wytrzymałość na zginanie i rozciąganie, co jest kluczowe dla stabilności fundamentu pod dużym obciążeniem.

Nie, dla podnośnika dwukolumnowego zalecane jest podwójne zbrojenie – siatka dolna i górna, połączone strzemionami. Fundament pracuje wtedy jak sztywny element nośny, lepiej znosząc punktowe obciążenia.

Otulina betonu powinna wynosić minimum 5 cm od dolnej krawędzi. Chroni to stal przed korozją i zapewnia trwałość płyty, szczególnie w warunkach warsztatowych.

Precyzyjne zaplanowanie kotew przed betonowaniem zapobiega kolizjom z prętami zbrojeniowymi. Trafienie w pręt podczas wiercenia osłabia zakotwienie i może skomplikować montaż podnośnika.

Beton powinien dojrzewać zgodnie z instrukcją producenta podnośnika, ale bezpieczny zapas to zazwyczaj pełne 28 dni. Zbyt wczesne obciążenie może prowadzić do mikropęknięć i osłabienia fundamentu.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

zbrojenie pod podnośnik dwukolumnowy zbrojenie fundamentu dla podnośnika dwukolumnowego jak wykonać zbrojenie pod podnośnik dwukolumnowy

Udostępnij artykuł

Autor Andrzej Chmielewski
Andrzej Chmielewski
Nazywam się Andrzej Chmielewski i od ponad 10 lat zajmuję się analizą rynku budownictwa, co pozwoliło mi na zdobycie głębokiej wiedzy w tej dziedzinie. Moja praca koncentruje się na badaniu najnowszych trendów oraz innowacji technologicznych, które kształtują przyszłość branży. Jako doświadczony twórca treści, staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, co ułatwia zrozumienie kluczowych aspektów budownictwa. Moim celem jest dostarczanie rzetelnych i aktualnych informacji, które pomagają czytelnikom podejmować świadome decyzje. Wierzę, że obiektywna analiza i dokładne sprawdzanie faktów są fundamentami zaufania w dziennikarstwie. Dlatego angażuję się w tworzenie treści, które są nie tylko informacyjne, ale także inspirujące dla wszystkich zainteresowanych budownictwem.
