Budowa kanalizacji to jeden z tych etapów inwestycji, w których pozornie drobny błąd szybko zamienia się w kosztowny problem. W praktyce liczą się nie tylko rury i wykop, ale też spadki, kolizje z innymi instalacjami, formalności oraz późniejszy odbiór techniczny. Poniżej pokazuję, jak podejść do tematu rozsądnie, kiedy wybrać przyłącze, kiedy pełną sieć, a kiedy lepiej rozważyć alternatywę dla działki letniskowej.
Najważniejsze decyzje zapadają przed pierwszym wykopem
- Najpierw ustalasz, czy potrzebujesz tylko przyłącza, czy całej sieci oraz jaki tryb formalny obowiązuje.
- Projekt musi uwzględniać trasę, spadki, studzienki, kolizje z mediami i sposób włączenia do istniejącej infrastruktury.
- Największe ryzyko błędu to za mała średnica, źle dobrany spadek, brak rewizji i pomieszanie ścieków z deszczówką.
- Na działce letniskowej często trzeba porównać podłączenie do sieci z przydomową oczyszczalnią albo zbiornikiem bezodpływowym.
- Koszt rośnie przede wszystkim wraz z długością trasy, trudnością gruntu, liczbą uzgodnień i koniecznością przewiertów.
Co właściwie obejmuje taki zakres prac
Ja zaczynam od prostego rozróżnienia: czym innym jest sieć kanalizacyjna, czym innym przyłącze, a jeszcze czym innym rozwiązanie zastępcze na działce, gdzie sieci po prostu nie ma. To ważne, bo od tej decyzji zależy nie tylko projekt, ale też formalności, koszt i późniejsze użytkowanie instalacji.
| Rozwiązanie | Kiedy ma sens | Największy plus | Ograniczenie |
|---|---|---|---|
| Przyłącze do istniejącej sieci | Gdy kanał biegnie w rozsądnej odległości od działki | Najwygodniejsze użytkowanie i najmniej obsługi | Wysoki koszt startowy, szczególnie przy długiej trasie lub kolizjach |
| Pełna sieć dla kilku działek lub obiektu | Gdy inwestycja obejmuje większy teren albo kilka budynków | Porządek formalny i techniczny w całym układzie | Dużo większa dokumentacja i zwykle cięższa procedura administracyjna |
| Przydomowa oczyszczalnia | Gdy budowa sieci jest technicznie albo ekonomicznie nieuzasadniona | Niskie koszty eksploatacji | Wymaga miejsca, odpowiednich warunków gruntowych i poprawnej obsługi |
| Zbiornik bezodpływowy | Gdy nie ma innej sensownej opcji albo obiekt działa sezonowo | Najprostszy start inwestycyjny | Najwięcej logistyki i regularne wywozy nieczystości |
Ustawa nakłada na właściciela nieruchomości obowiązek podłączenia do istniejącej sieci kanalizacyjnej, a jeśli budowa sieci jest technicznie lub ekonomicznie nieuzasadniona, dopuszcza zbiornik bezodpływowy albo przydomową oczyszczalnię. Na działkach letniskowych to często najpraktyczniejszy punkt wyjścia do całej decyzji. Od tego momentu wchodzi już w grę konkretny projekt i konkretna procedura.
Jak wygląda projekt od mapy do zgłoszenia

W praktyce projekt zaczyna się od mapy, a nie od koparki. Trzeba ustalić trasę przewodu, poziomy terenu, miejsce włączenia do istniejącej infrastruktury, kolizje z innymi mediami i warunki od operatora sieci. Bez tego łatwo narysować ładny przebieg na papierze, którego potem nie da się wykonać w terenie.
- Najpierw zamawiam lub sprawdzam aktualną mapę i warunki techniczne przyłączenia.
- Następnie projektant wyznacza trasę przewodu, lokalizację studzienek i sposób włączenia do kanału głównego lub instalacji.
- Później dochodzą uzgodnienia branżowe, szczególnie jeśli trasa przecina gaz, energię, wodę, telekomunikację albo pas drogowy.
- Dopiero wtedy składa się zgłoszenie albo wniosek o pozwolenie na budowę, zależnie od zakresu inwestycji.
- Po uzyskaniu akceptacji inwestor może wejść w teren i rozpocząć roboty.
- Na końcu dochodzą pomiary geodezyjne, odbiór i dokumentacja powykonawcza.
Z wyjaśnień GUNB wynika, że przyłącze kanalizacyjne można realizować na zgłoszenie, bez zgłoszenia albo na pozwolenie na budowę, a inwestor sam wybiera procedurę. Przy pełniejszym zakresie prac, zwłaszcza przy budowie sieci, zwykle wchodzisz już w klasyczne pozwolenie, dziennik budowy i formalny odbiór robót. To nie jest nadmiar biurokracji dla samej biurokracji - przy instalacji pod ziemią porządek dokumentów po prostu chroni przed kosztowną poprawką.
Warto też pamiętać, że decyzja o pozwoleniu na budowę ma termin ważności: jeśli roboty nie ruszą w ciągu 3 lat albo zostaną przerwane na dłużej niż 3 lata, trzeba występować od nowa. Dla inwestora, który dzieli prace na etapy, to drobiazg, ale bardzo ważny.
Jakie parametry techniczne trzymają instalację w ryzach
Tu nie zgaduję. W kanalizacji najczęściej przegrywa się nie na materiałach, tylko na geometrii: źle dobranej średnicy, złym spadku i zbyt rzadko rozmieszczonych studzienkach. W praktyce projektant musi pilnować jednocześnie hydrauliki, szczelności i dostępu serwisowego.
| Element | Praktyczna wartość | Po co to ma znaczenie |
|---|---|---|
| Średnica przyłącza | Nie mniej niż 150 mm | Zapewnia przepustowość i ogranicza ryzyko zamulania |
| Spadek przyłącza DN150 | Około 1,5% | Ścieki płyną bez odkładania osadów |
| Spadek przyłącza DN200 | Około 1% | Duższa średnica nie wymaga tak dużego spadku, ale nadal musi pracować grawitacyjnie |
| Minimalny spadek sieci | Około 0,5% | Chroni przed zastojami na dłuższych odcinkach |
| Rozstaw studzienek dla DN160 | Do 35 m | Ułatwia czyszczenie i kontrolę trasy |
| Rozstaw studzienek dla DN200 | Do 50 m | Zmniejsza ryzyko problemów na odcinkach prostych |
| Rozstaw studzienek dla większych średnic | Do 60 m i więcej, zależnie od średnicy | Umożliwia serwis na dłuższych odcinkach |

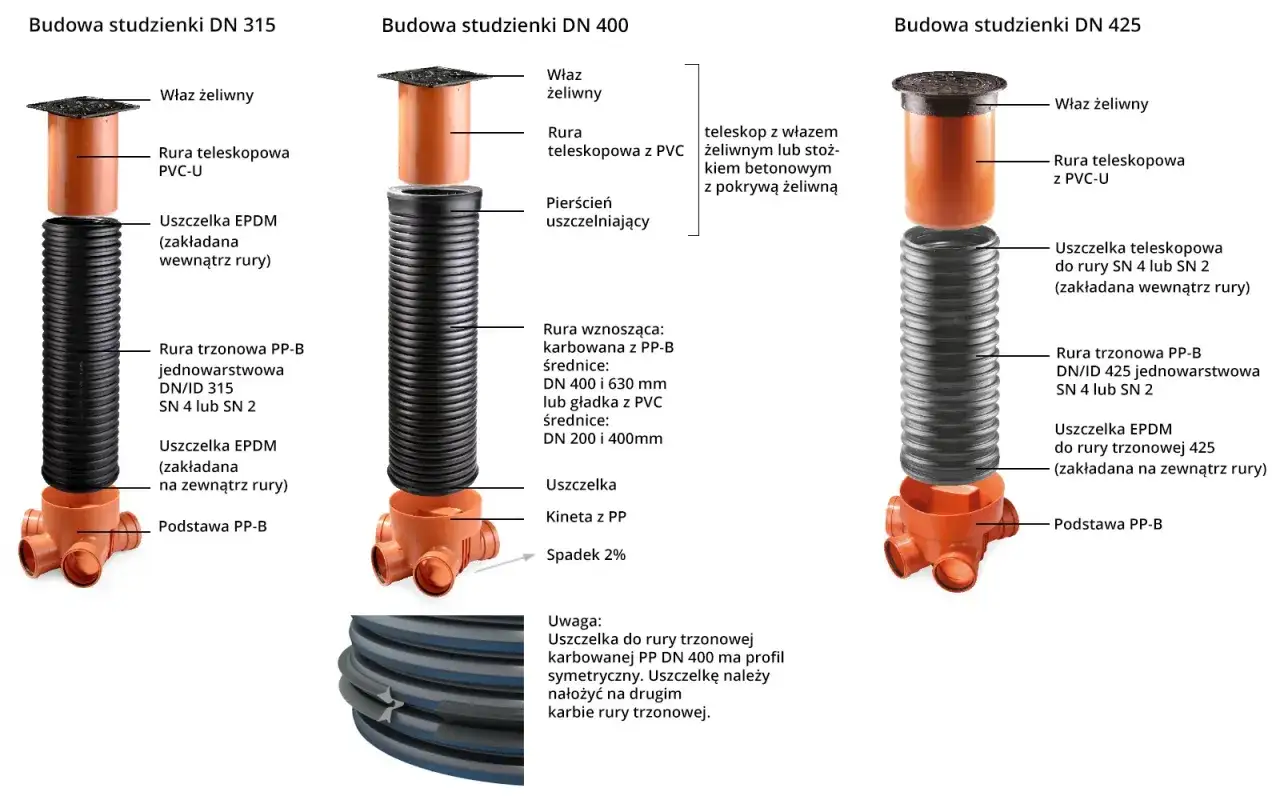

| Studzienki rewizyjne | Najczęściej Ø1000 lub Ø1200, a na terenie posesji także DN315, DN425 lub DN600 | Zapewniają dostęp do kontroli, czyszczenia i zmiany kierunku |
Do tego dochodzą odległości od innych mediów. Z wytycznych projektowych wynika, że trzeba brać pod uwagę m.in. gazociąg, wodociąg, kable telekomunikacyjne, energetykę, budynki, drzewa i linię ogrodzenia. W praktyce to właśnie kolizje z inną infrastrukturą najczęściej podnoszą koszt i wydłużają termin, bo przy jednej skrzynce energetycznej albo starej rurze wodociągowej cały przebieg potrafi się zmienić.
Ważny jest też materiał. Nie chodzi wyłącznie o to, czy rura jest z PVC, PP albo PE, tylko czy spełnia wymagania szczelności, odporności na ścieranie, korozję chemiczną i temperaturę ścieków do 60°C. Przy projektowaniu trzeba uwzględnić warunki gruntowo-wodne, głębokość ułożenia, obciążenie ruchem oraz skład ścieków. To właśnie te rzeczy decydują, czy instalacja będzie działała latami, czy zacznie sprawiać kłopoty po pierwszym sezonie.
Jak przebiega wykonanie w terenie

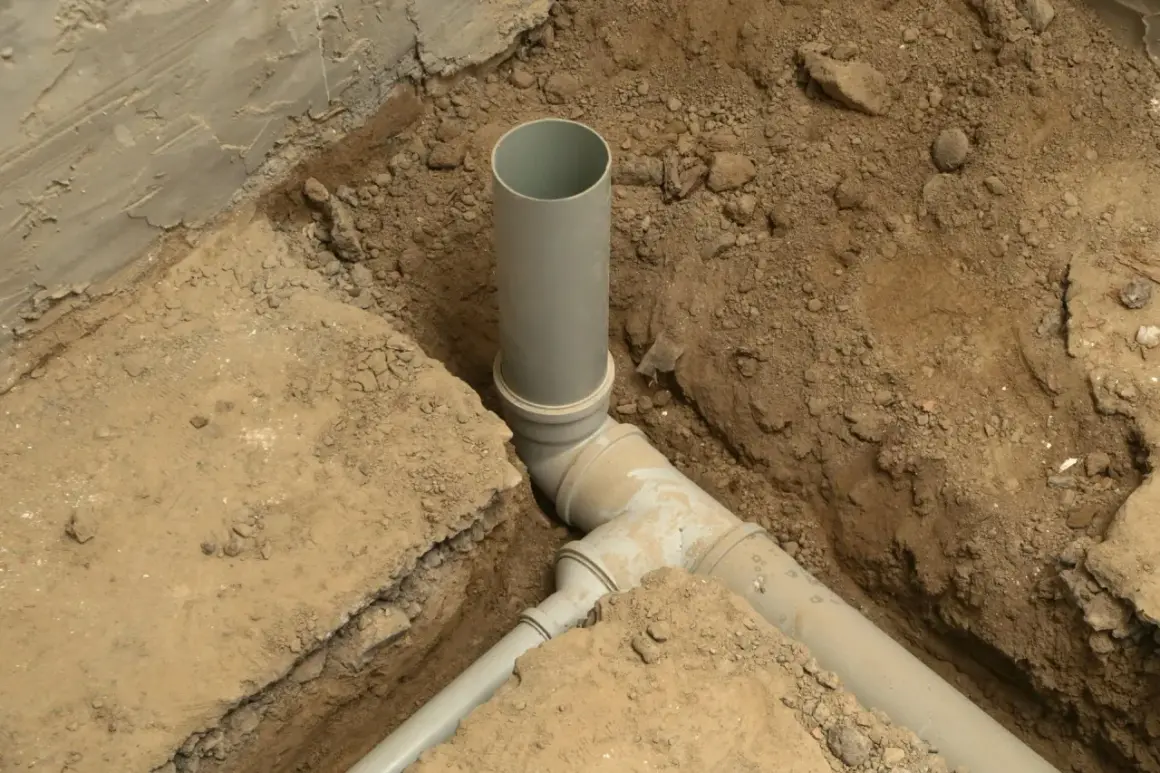

Na placu budowy teoria szybko zderza się z gruntem, poziomami i istniejącymi instalacjami. Tu najważniejsza jest kolejność: najpierw wytyczenie i zabezpieczenie trasy, potem wykop, podsypka, ułożenie rur, montaż studzienek, kontrola spadków, a na końcu zasypka i odtworzenie terenu. Jeśli coś się pomyli na środku tej sekwencji, poprawka bywa droższa niż cały brakujący odcinek.
Wykop otwarty i bezwykopowy
Przy krótkich odcinkach w gruncie niekolidującym z nawierzchnią zwykle wystarcza klasyczny wykop otwarty. Gdy trasa biegnie pod drogą, podjazdem albo świeżo zrobionym tarasem, sens zyskuje metoda bezwykopowa, na przykład przewiert. Nie jest ona zawsze tańsza na start, ale często oszczędza odtworzenie nawierzchni, które potrafi kosztować więcej niż sam odcinek rur.
Przeczytaj również: Ile kominków wentylacyjnych na dachu? Sprawdź, co musisz wiedzieć
Co musi wydarzyć się po ułożeniu rur
Po montażu nie można po prostu zasypać wykopu i uznać roboty za zakończone. Trzeba jeszcze sprawdzić szczelność połączeń, poprawność spadków, zgodność z projektem, dostęp do studzienek i komplet materiałów. Dobrą praktyką jest też dokumentacja zdjęciowa przed zasypaniem - nie dlatego, że ładnie wygląda, ale dlatego, że po kilku miesiącach nikt już nie pamięta, co naprawdę leży pod gruntem.
Na końcu dochodzi geodezyjna inwentaryzacja powykonawcza i odbiór techniczny. Bez tego instalacja formalnie nie jest domknięta, a późniejsza eksploatacja staje się niepotrzebnie problematyczna. To szczególnie ważne na działkach letniskowych, gdzie inwestorzy często chcą po prostu “żeby działało” i pomijają papierową stronę robót.
Ile to kosztuje i gdzie budżet najczęściej puchnie
Jak podaje KB.pl, koszt wykonania 1 m przyłącza kanalizacyjnego zwykle zaczyna się od około 150 zł, a przy trudniejszych warunkach rośnie do 300-400 zł za metr. Do tego dochodzi projekt, który najczęściej mieści się w przedziale 1000-2500 zł, choć przy większej liczbie uzgodnień może być droższy. W praktyce całkowity rachunek za podłączenie domu jednorodzinnego często zamyka się w kilku tysiącach złotych, ale przy dłuższej trasie, przewiertach i odtworzeniu nawierzchni potrafi dojść do kilkunastu tysięcy.
| Pozycja | Orientacyjny koszt | Kiedy rośnie |
|---|---|---|
| Projekt przyłącza | 1000-2500 zł | Więcej uzgodnień, dłuższa trasa, nietypowa kolizja |
| Roboty liniowe | 150-400 zł za 1 m | Twardy grunt, wysoki poziom wód, przewiert, głęboki wykop |
| Odtworzenie nawierzchni | Zależnie od zakresu | Podjazd, kostka, asfalt, droga wewnętrzna |
| Dodatkowe uzgodnienia i odbiór | Zależnie od gminy i operatora | Pas drogowy, kolizje, konieczność dodatkowych opinii |
Warto patrzeć nie tylko na koszt inwestycyjny, ale też na późniejszą eksploatację. Opłaty za odprowadzanie ścieków w dużych miastach często wynoszą około 6-10 zł za m3, a woda około 3-6 zł za m3. Przy domu całorocznym to stały element budżetu, ale przy domku letniskowym, używanym sezonowo, skala wydatku bywa dużo bardziej znośna niż wielu inwestorów zakłada na starcie. Z drugiej strony, jeśli sieć jest daleko, sama opłata za media może być mniejszym problemem niż koszt dojścia do niej.
Najbardziej opłaca się więc liczyć całość, a nie tylko pierwszy rachunek od wykonawcy. Czasem tańszy projekt na początku prowadzi do droższej eksploatacji, a czasem wyższy koszt wejścia daje spokój na lata. W instalacjach podziemnych taka wymiana zwykle wychodzi na korzyść rozwiązania, które jest po prostu prostsze w utrzymaniu.
Najczęstsze błędy, które potem wychodzą na wierzch
Najgorsze są te pomyłki, których nie widać po zasypaniu wykopu. Dlatego przy kanalizacji zawsze patrzę nie tylko na sam montaż, ale też na to, co będzie po pierwszej zimie, po pierwszym intensywnym deszczu i po pierwszym przeglądzie.
- Wpięcie deszczówki do instalacji sanitarnej. To klasyczny błąd, który potrafi przeciążyć układ i skończyć się cofką albo problemami z odbiorem.
- Za mały spadek albo przesadnie duży spadek. Przy zbyt małym osady zostają w rurze, przy zbyt dużym woda ucieka szybciej niż część stała.
- Brak studzienki w miejscu zmiany kierunku. To utrudnia czyszczenie i robi problem przy pierwszym zatorze.
- Trasowanie bez sprawdzenia kolizji. Przewód przebiegający zbyt blisko gazu, kabli czy starego wodociągu podnosi ryzyko awarii i koszt uzgodnień.
- Zasypka bez kontroli zagęszczenia. Potem pojawiają się zapadnięcia gruntu, pęknięcia nawierzchni i poprawki, które są droższe niż solidne wykonanie od razu.
- Brak dostępu serwisowego. Studzienka ukryta pod tarasem albo podjazdem brzmi sprytnie tylko do pierwszej awarii.
Do tego dorzuciłbym jeszcze jeden błąd, który często widzę na działkach letniskowych: projektowanie wszystkiego pod stan obecny, bez myślenia o przyszłej rozbudowie. Jeśli za dwa lata ma dojść drugi domek, garaż albo dodatkowa łazienka, warto to przewidzieć od razu. W przeciwnym razie pierwszy etap jest tani, ale drugi kończy się rozbiórką połowy tego, co już zostało zrobione.
Co dopiąć, zanim zasypiesz ostatni odcinek
Przed zasypaniem instalacji sprawdzam zawsze kilka rzeczy: zgodność z projektem, spadki, szczelność połączeń, kompletność studzienek, dostęp do rewizji i dokumentację zdjęciową. Jeśli coś budzi wątpliwość, lepiej poprawić to od razu niż po odtworzeniu podjazdu albo po ułożeniu kostki.
W praktyce dobrze wykonana instalacja kanalizacyjna ma być niewidoczna w codziennym użytkowaniu, ale łatwa do serwisowania wtedy, gdy naprawdę jest potrzebna. Na działce letniskowej to szczególnie ważne, bo sezonowość użytkowania nie wybacza instalacji, która wymaga ciągłego doglądania. Jeśli zostawiasz po sobie porządną trasę, dostęp do studzienek i kompletny odbiór, oszczędzasz sobie najdroższej części całego procesu: poprawiania rzeczy, które powinny zostać zrobione dobrze za pierwszym razem.
